外装改修工事(屋根メンテナンス・外壁塗装他)(明石市)
【工事内容】
◇屋根メンテナンス工事
・大屋根本棟積み直し(熨斗瓦:5段、紐丸瓦仕上げ)
・大屋根・下屋根隅棟積み直し(熨斗瓦:3段、紐丸瓦仕上げ)
・本棟および隅棟積み替えに際する劣化胴割れ差し替え

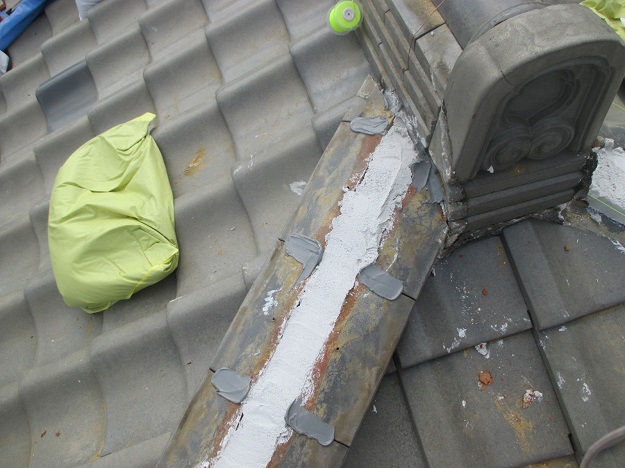

・壁際面戸漆喰
・鬼首・三又・止め漆喰

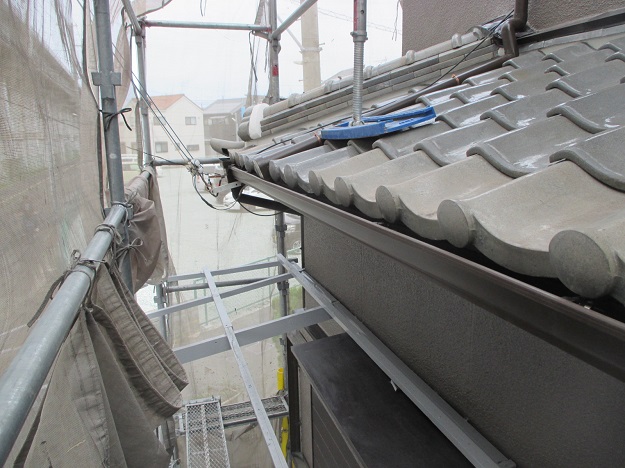

・樋交換工事
◇塗装工事他
・外壁目地およびサッシ周りシール打設
・外壁高圧洗浄

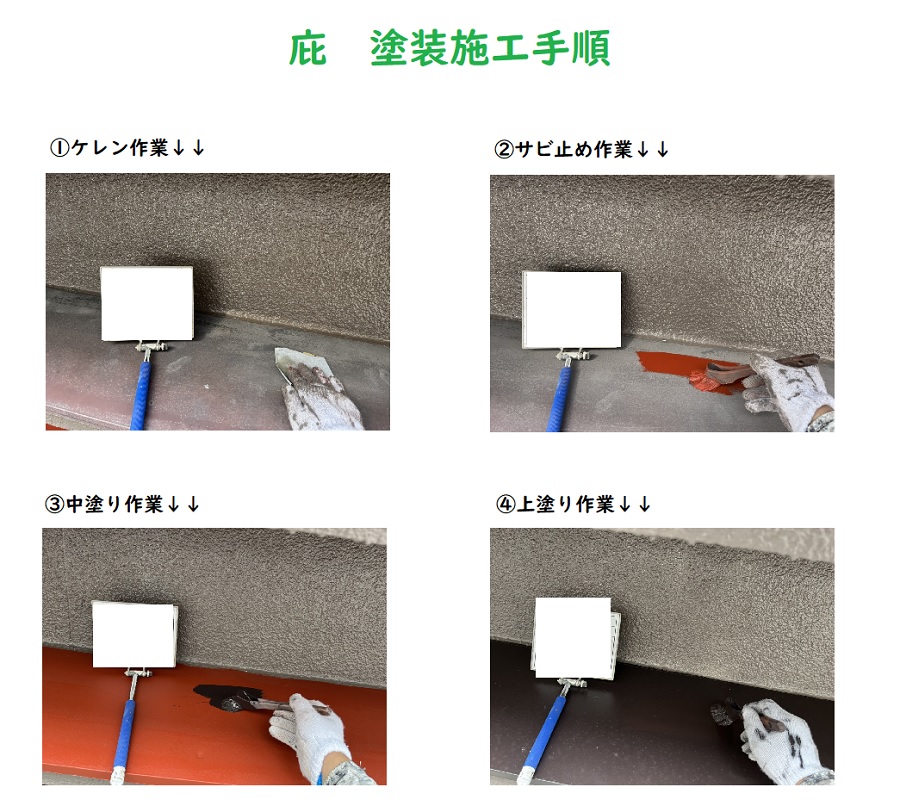

・外壁・雨戸・軒天・破風部・雨押え水切り・ベランダ手摺・庇・換気フード等塗装
・波板架台木部・玄関屋根軒天木部塗装

◇波板交換
・駐車場屋根および壁面波板交換
・1階勝手口屋根および壁面波板交換
・ベランダ屋根および壁面波板交換
工期:1ヶ月10日程
◇大屋根メンテナンス工事
【Before】

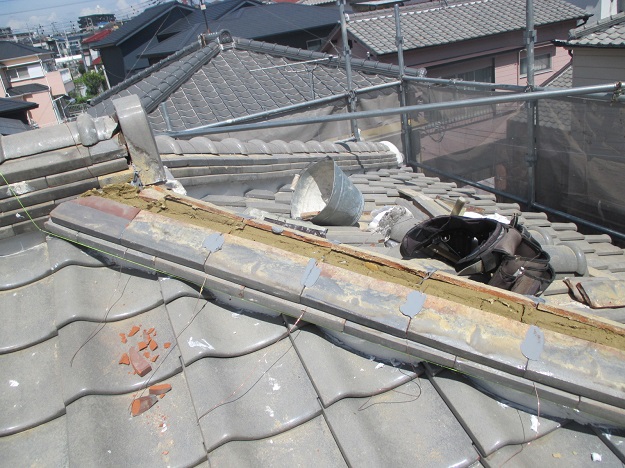

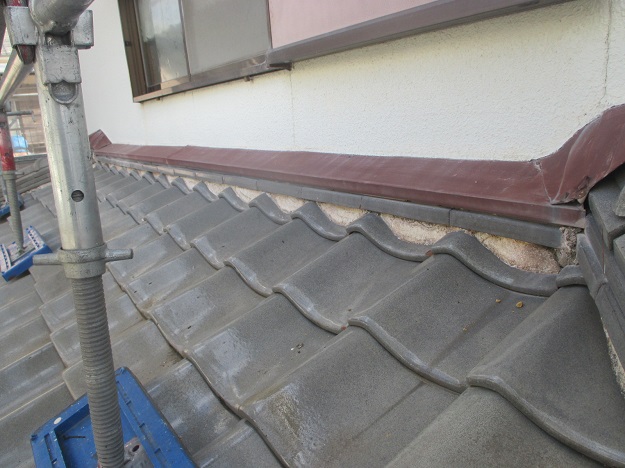

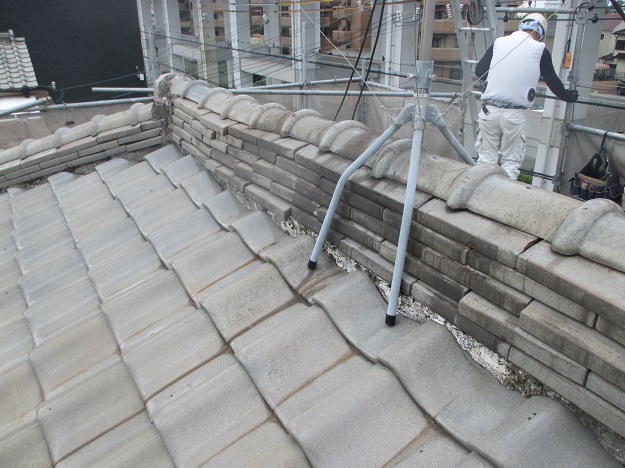

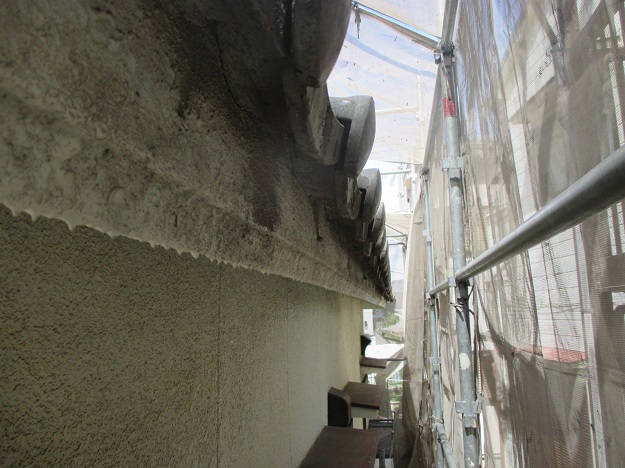

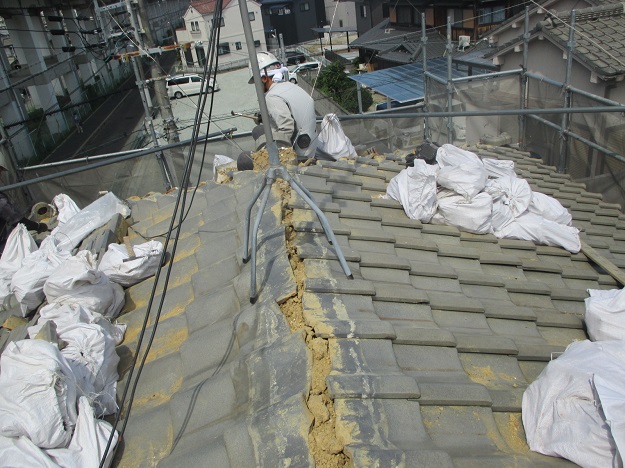

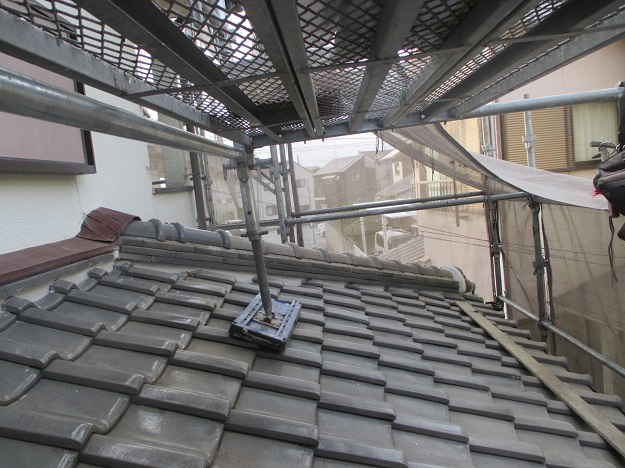

施工前①☆経年劣化している既存の大屋根棟↓↓
施工前②
施工前③
【施工中】

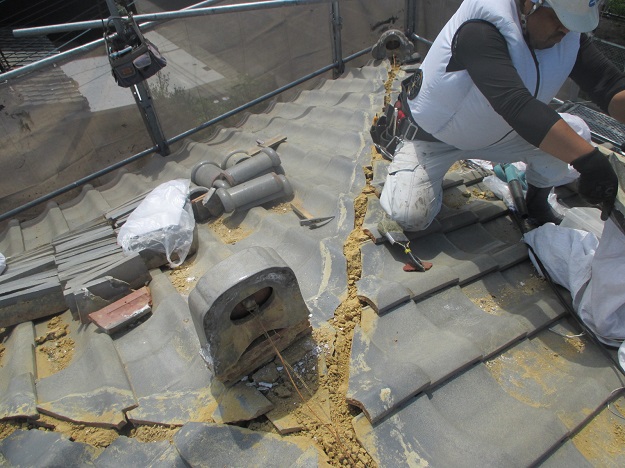

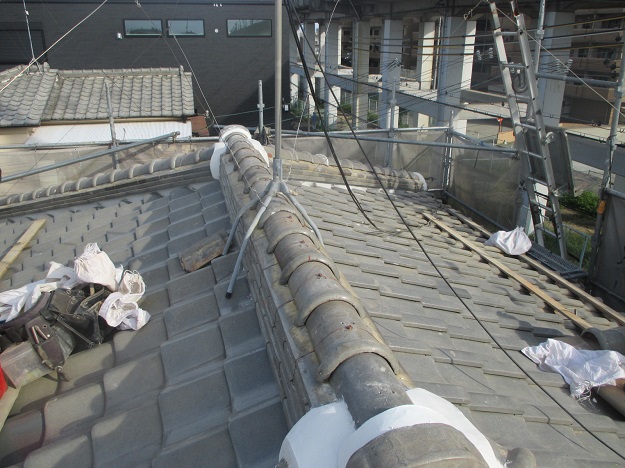

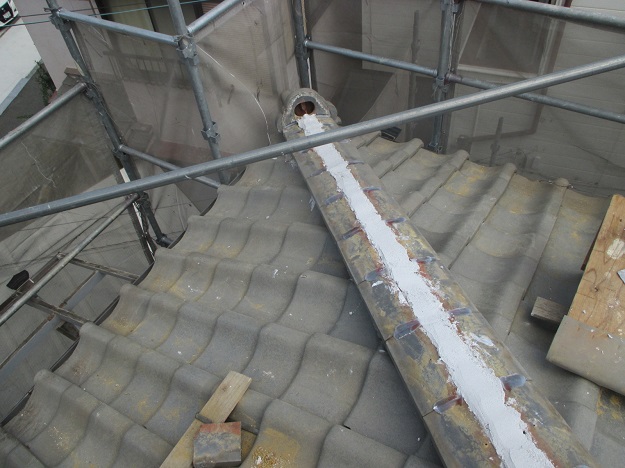

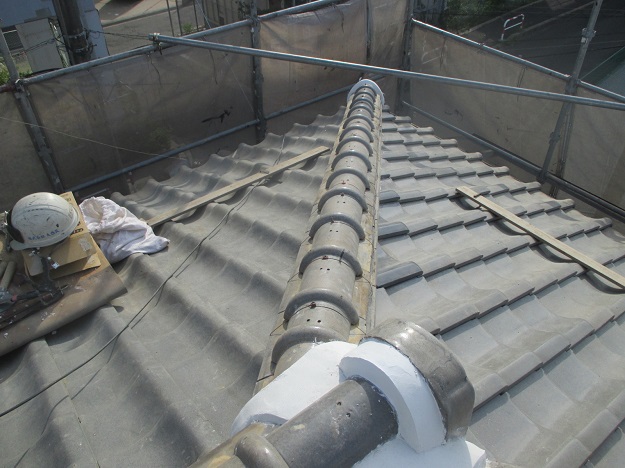

施工中①☆既存の棟を撤去しています↓↓
施工中②
施工中③

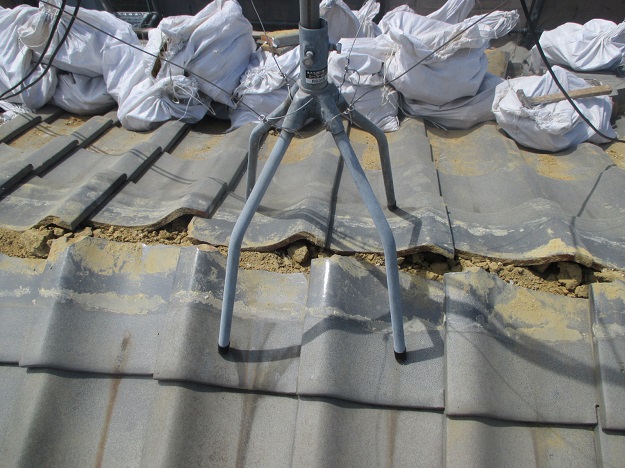

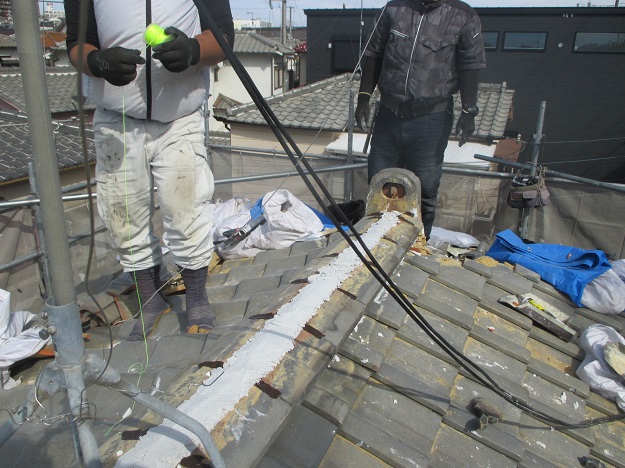

施工中④★シルガード施工していきます↓↓
★シルガードとは、「南蛮漆喰」の事です。
<南蛮の特長>(^^)/
・防水材を配合、吸収率を低減!!
・強度あり、耐久性抜群◎
・軽量化!!
南蛮は、土と漆喰の二つの役割を果たします!!瓦と瓦の間に詰め込むことで、瓦同士の隙間なく接着することができ、雨漏りを防ぎます!!また、耐久性も抜群の為、地震・台風にも強く、漆喰でありがちな剥がれ落ちなども防ぎます!!!(^^)!

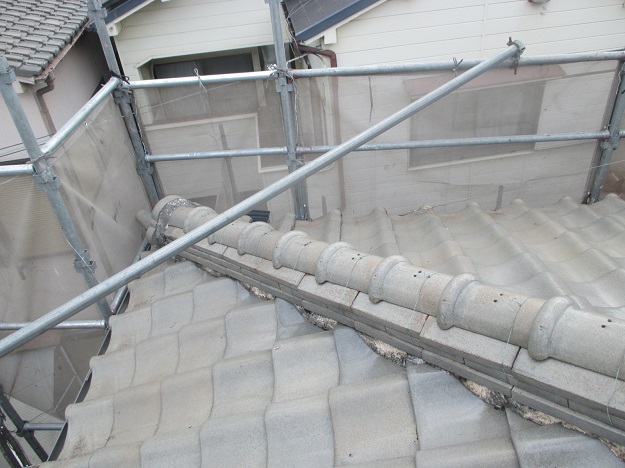

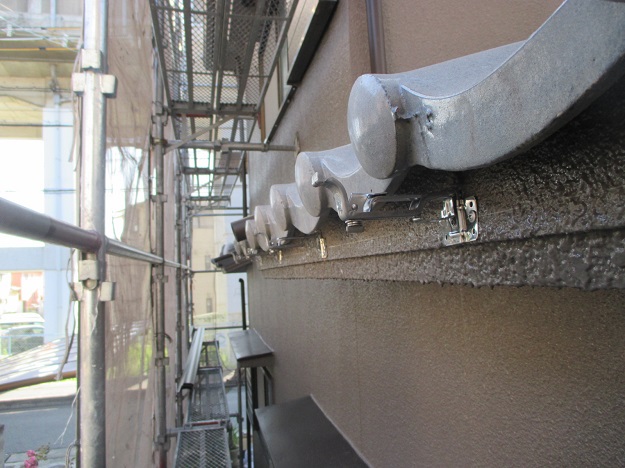

施工中⑤
施工中⑥
施工中⑦
【After】

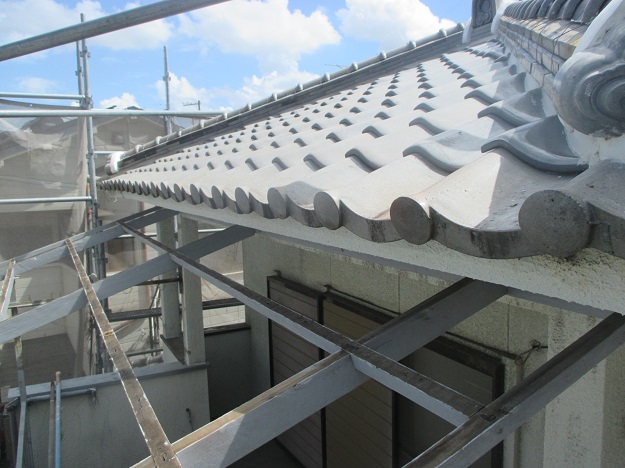

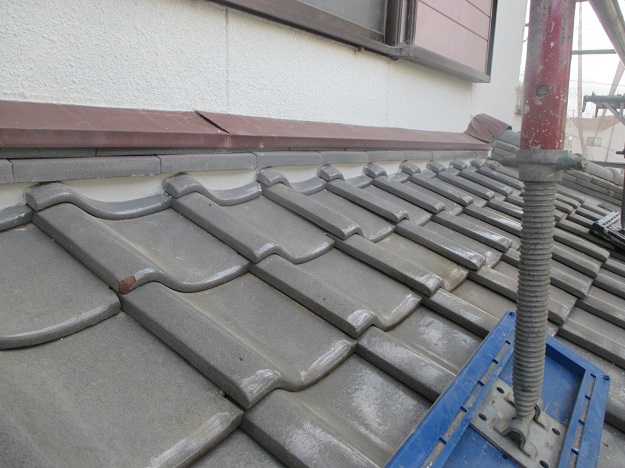

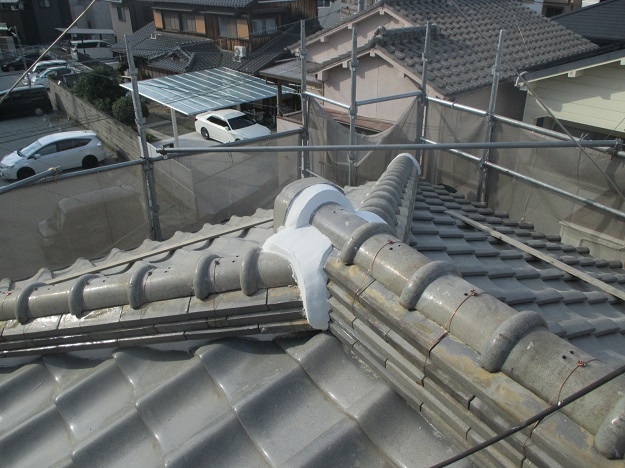

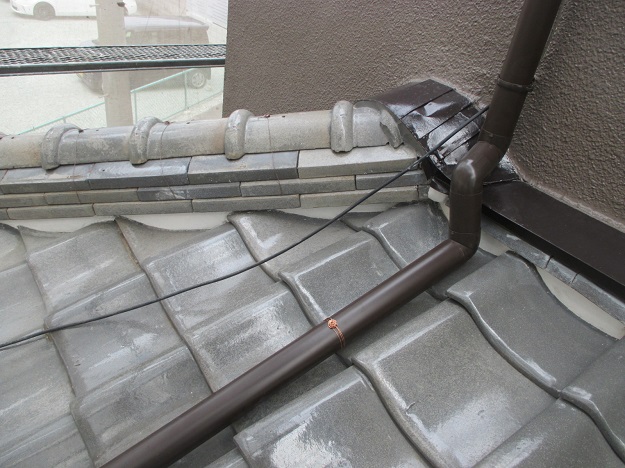

施工後①☆棟積み直し施工完成です↓↓
施工後②
施工後③
◇下屋根箇所隅棟積み直し・漆喰工事
【Before】

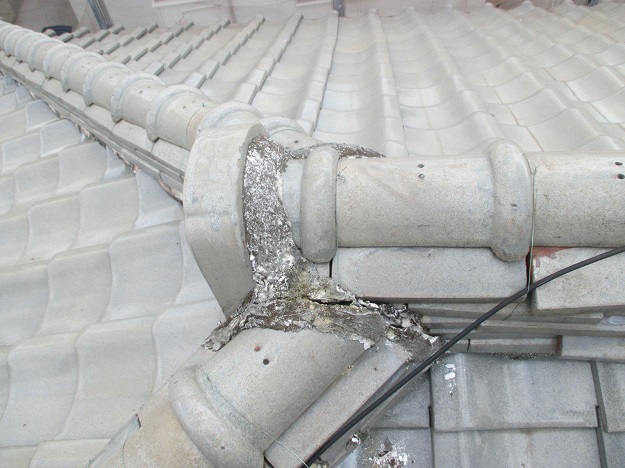

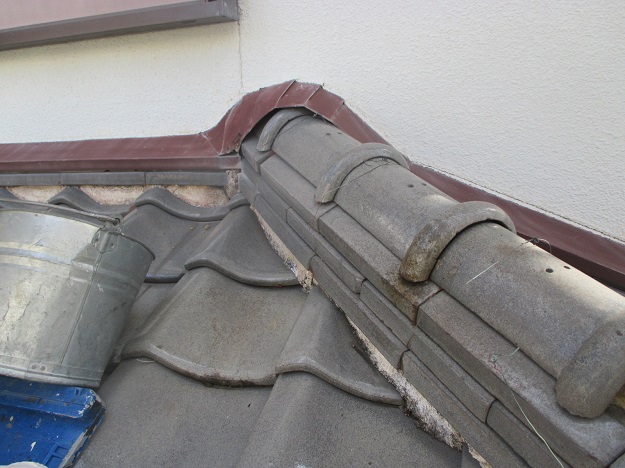

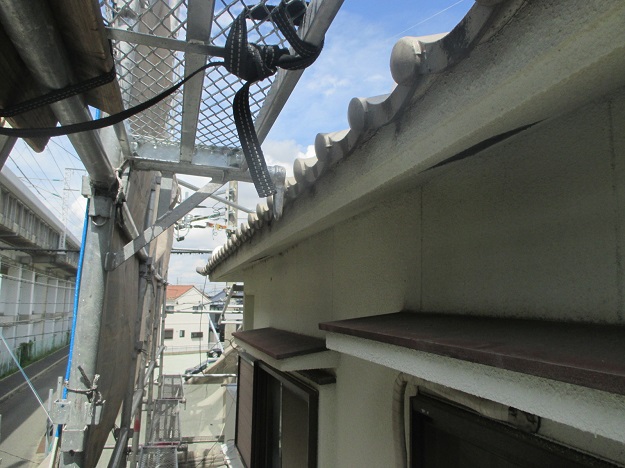

施工前①☆経年劣化している既存の下屋根箇所↓↓
施工前②
【After】
施工後①☆下屋根箇所隅棟積み直しおよび漆喰工事完成です↓↓
施工後②

◇塗装前シール工事
◇外壁塗装工事
【Before】

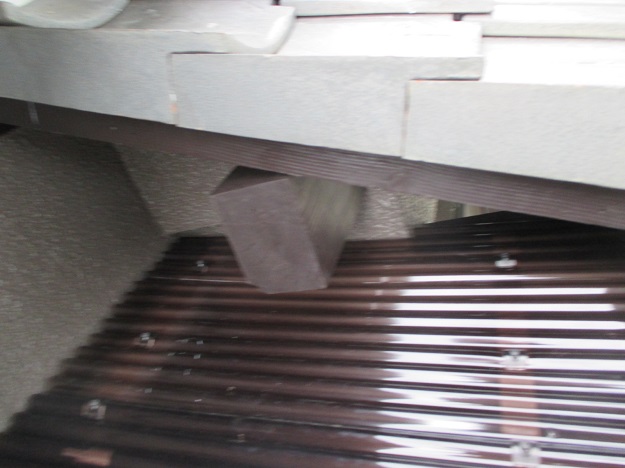

施工前①☆既存外壁箇所↓↓
施工前②既存雨戸↓↓
施工前③既存軒↓↓

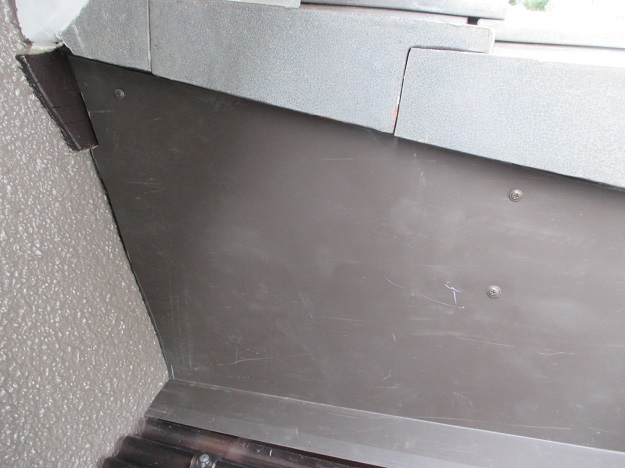

施工前④既存水切り↓↓
施工前⑤既存ベランダ手摺↓↓
施工前⑥既存庇↓↓

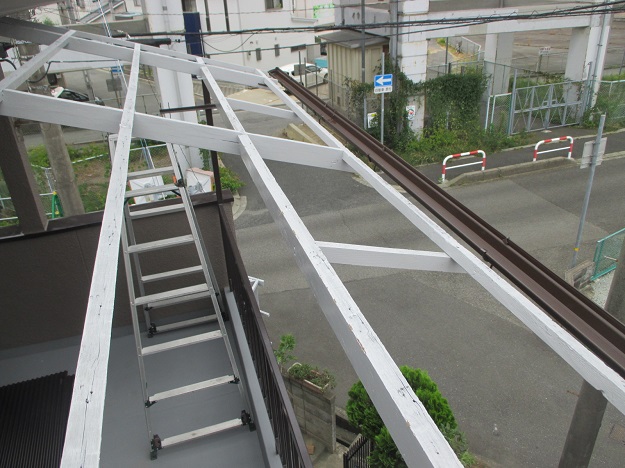

施工前⑦既存波板架台↓↓
【施工中】
施工中①
施工中②

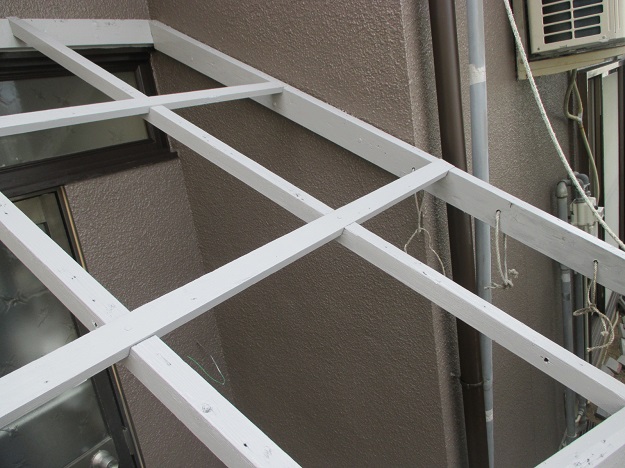

施工中③
施工中④
施工中⑤
施工中⑥
施工中⑦
【After】
施工後①☆各所塗装完成です↓↓
施工後②
施工後③
施工後④
施工後⑤
◇樋交換工事
【Before】

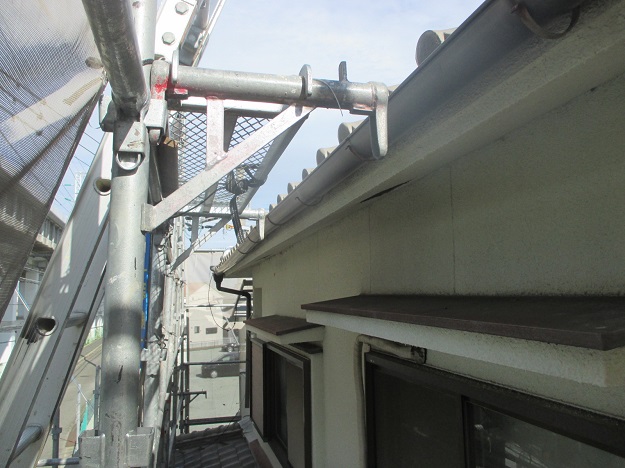

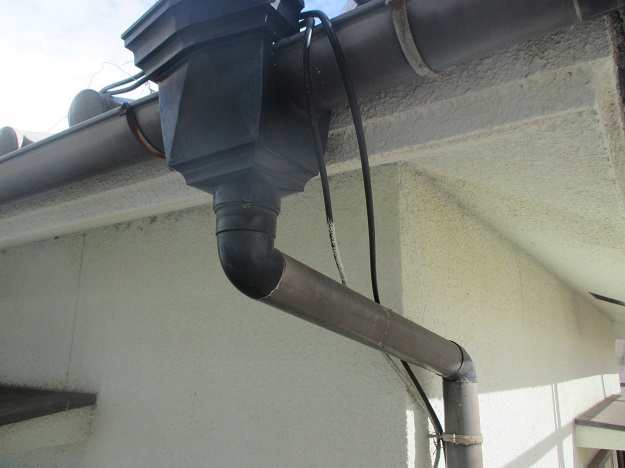

施工前①経年劣化している既存の樋↓↓
施工前②
【施工中】
施工中①☆既存の樋撤去しました↓↓
施工中②

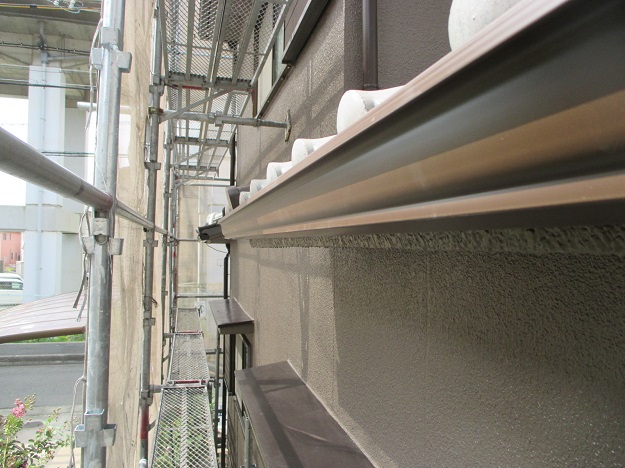

施工中③新しく樋金具を取り付けました↓↓
【After】

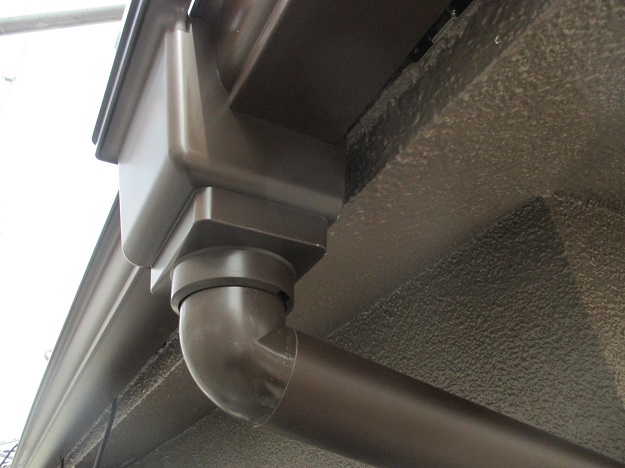

施工後①☆新しく樋取付け施工完成です↓↓
施工後②
施工後③
施工後④
◇波板交換工事
【Before】

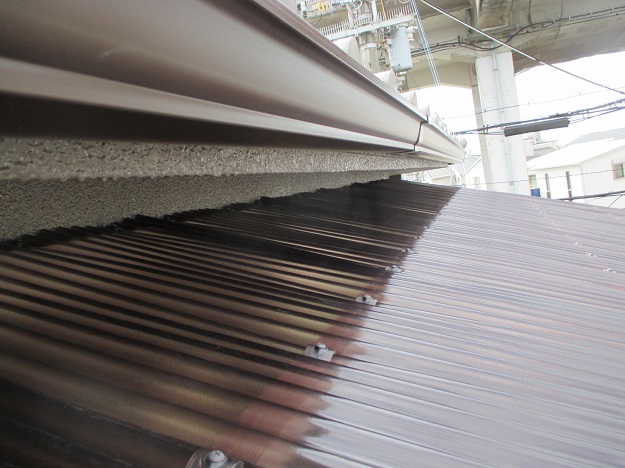

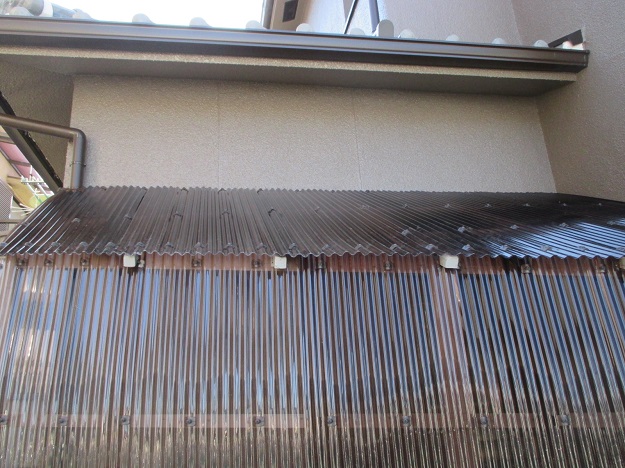

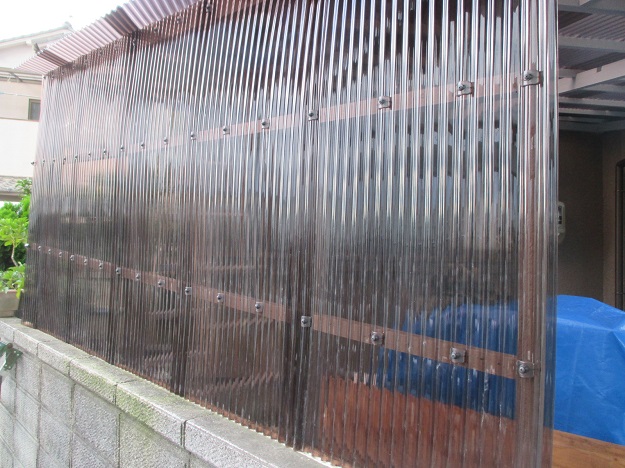

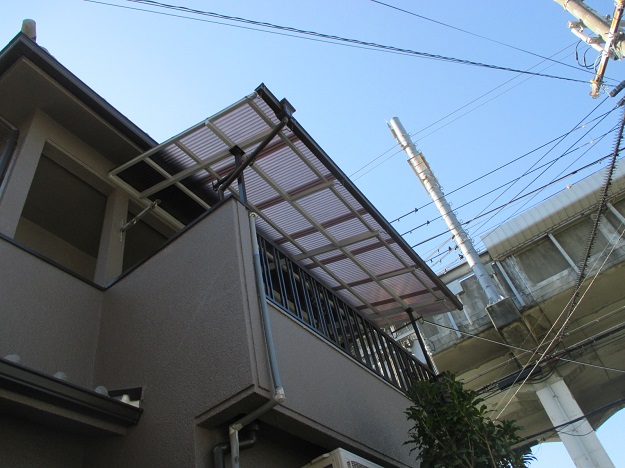

施工前①☆経年劣化している既存の波板↓↓
施工前②
【施工中】
施工中①☆既存の波板撤去しました↓↓
施工中②
施工中③
施工中④
施工中⑤波板施工中、板金施工していきます↓↓
【After】

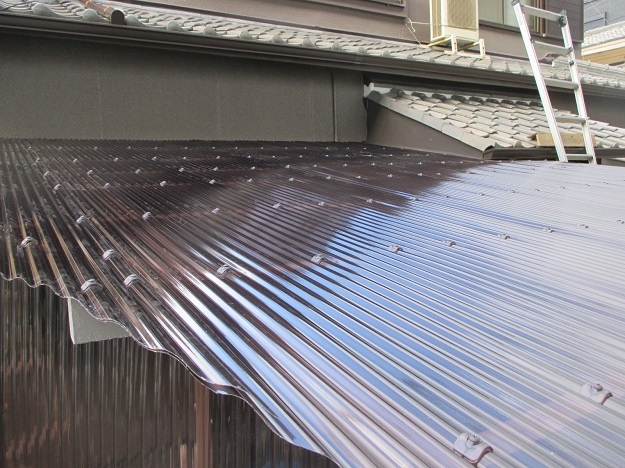

施工後①☆波板交換施工完成です↓↓
施工後②
施工後③屋根面の板金施工しました↓↓
施工後④
施工後⑤
施工後⑥
施工後⑦
◇全体写真

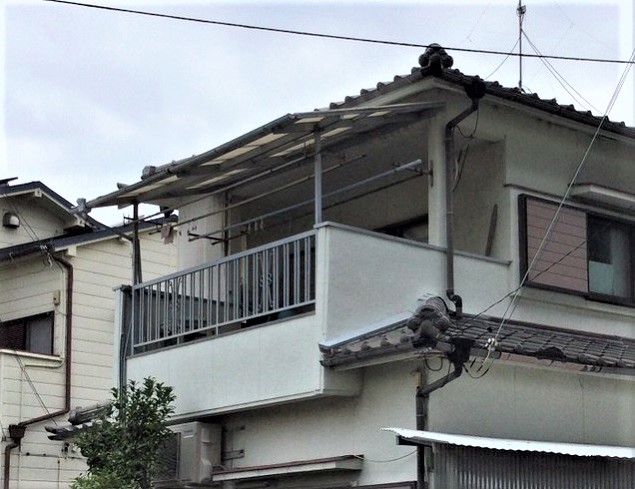

【Before】
【After】
【お客様のご要望】
屋根の経年劣化が気になるので見てほしいとのご依頼を頂きました。
【大西瓦から一言】
屋根の経年劣化が見受けられましたので屋根の棟、漆喰のメンテナンス補修、追加で外壁塗装、波板交換等のご注文をいただきましたのでお客様と打ち合わせし施工させて頂きました。とてもきれいになりましたね(^^♪
雨漏りの原因は目に見えない場所が多かったりします。
被害が進行しお家のダメージが大きくなる前に早めの修理・点検をおススメします!
お家の定期的なメンテナンスは日々の体調管理と同じ大事なことです!!!
お家のリフォーム工事全般なら、是非☆安心実績の大西瓦にお任せください!(^^)!
