【工事内容】
◇屋根葺き替え工事
・既存瓦撤去および処分
・ブルーシート養生
・下地コンパネ補強12mm
・ゴムアスルーフィング(防水紙)敷設

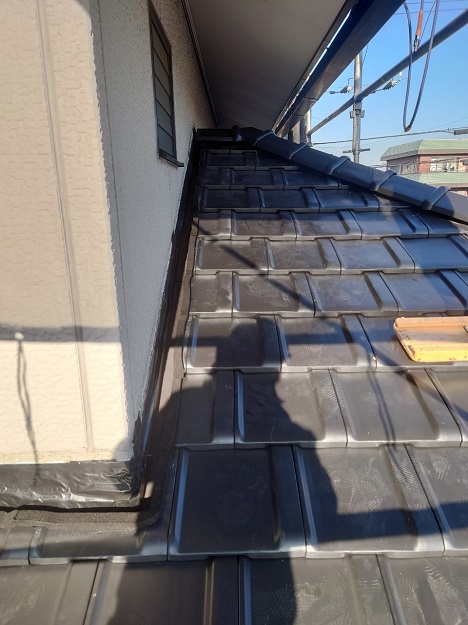

・栄四郎瓦 Proud UU40G 本体施工

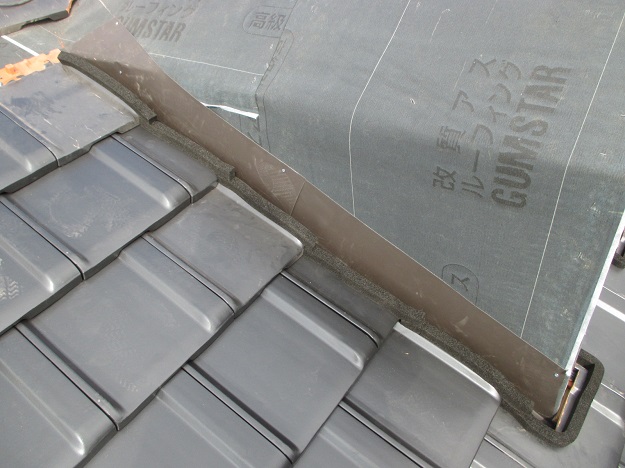

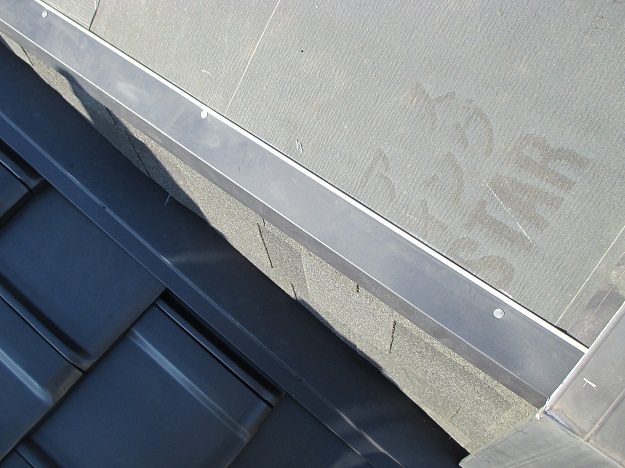

・壁際板金及びシール工事
・ドーマ施工手間
・大屋根テレビアンテナ移設手間
・下屋根干渉部分這い樋脱着
・軒樋掃除
工期:20日
◇大屋根葺き替え工事
【Before】

施工前①☆経年劣化している既存の大屋根↓↓
施工前②
施工前③
【施工中】

施工中①☆既存瓦撤去しています↓↓
施工中②

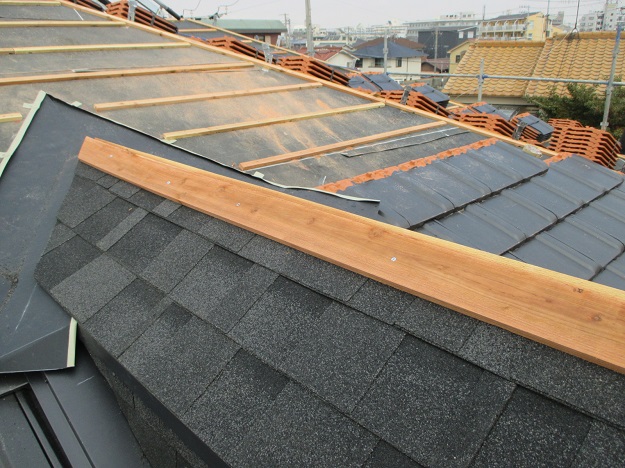

施工中③新しく下地コンパネ補強しています↓↓
施工中④

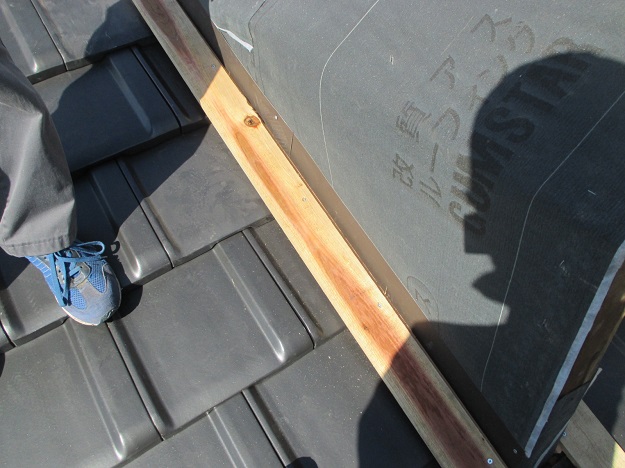

施工中⑤ゴムアスルーフィング(防水紙)敷設しました↓↓
施工中⑥

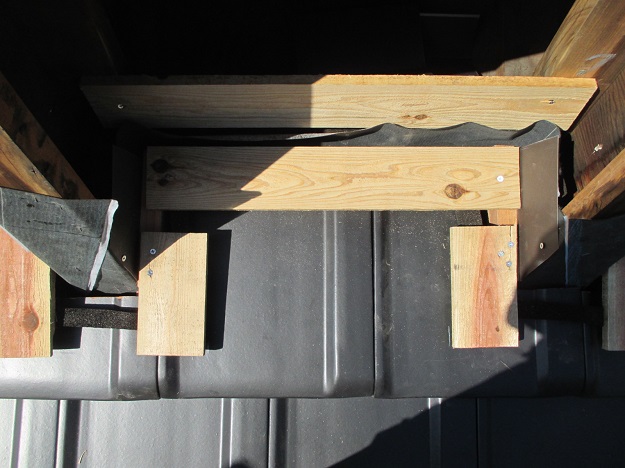

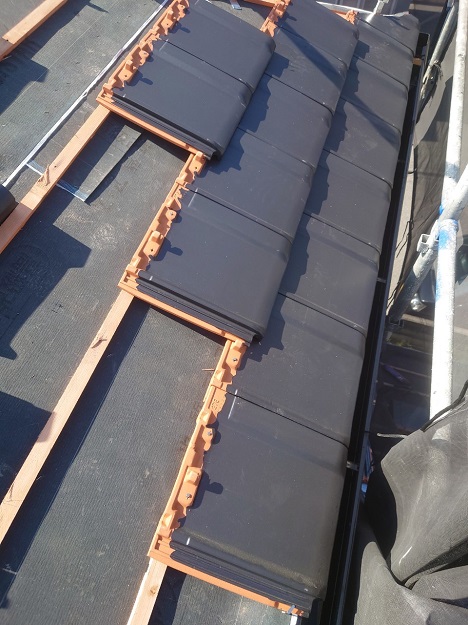

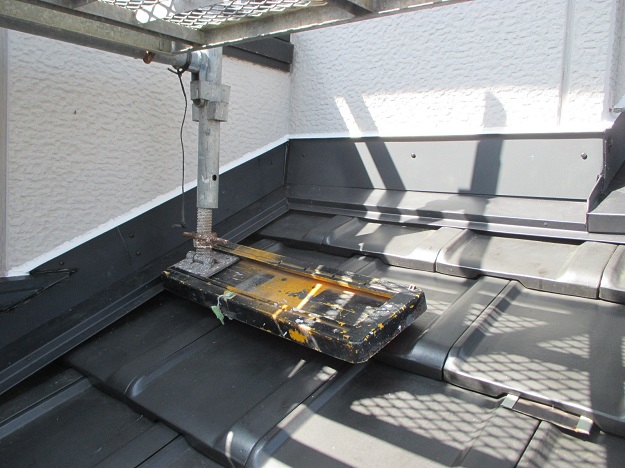

施工中⑦本体施工する為の瓦桟・棟金具取付けしました↓↓
施工中⑧谷板金施工↓↓

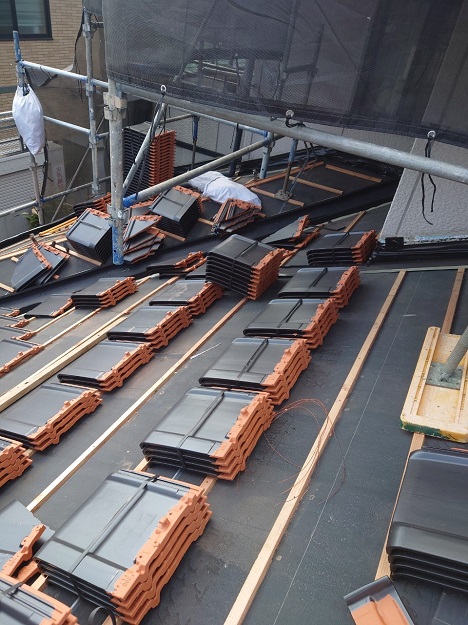

施工中⑨本体施工する為、間配りをしました↓↓

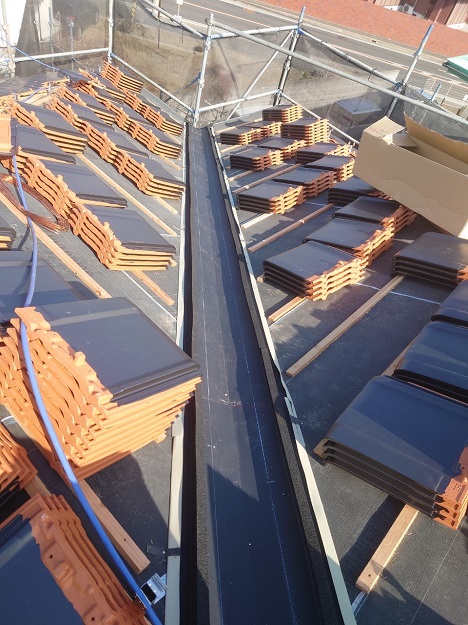

施工中⑩栄四郎瓦本体施工中です↓↓
施工中⑪
施工中⑫

施工中⑬棟施工中↓↓
◇ドーマー周り施工
【施工中】

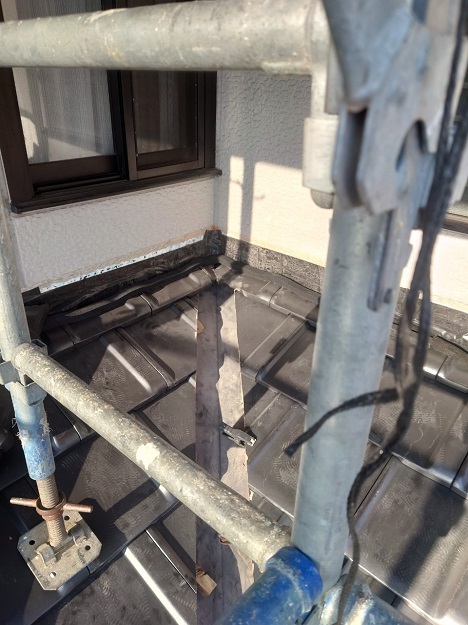

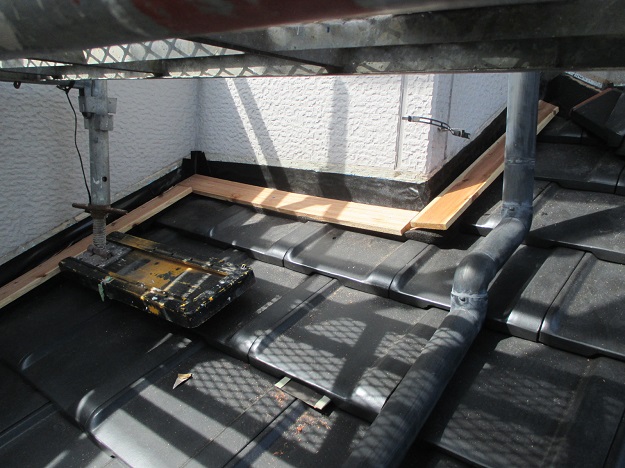

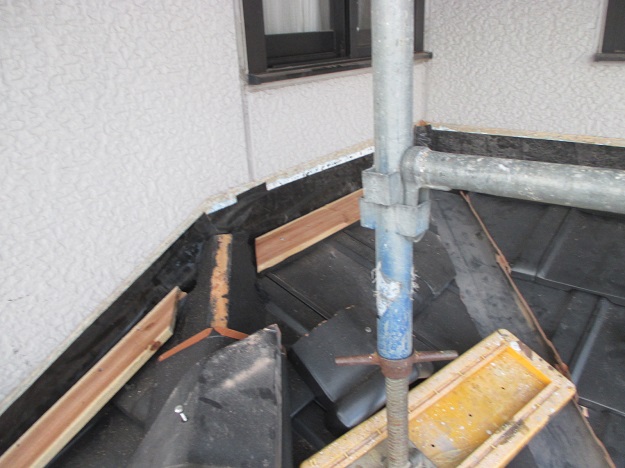

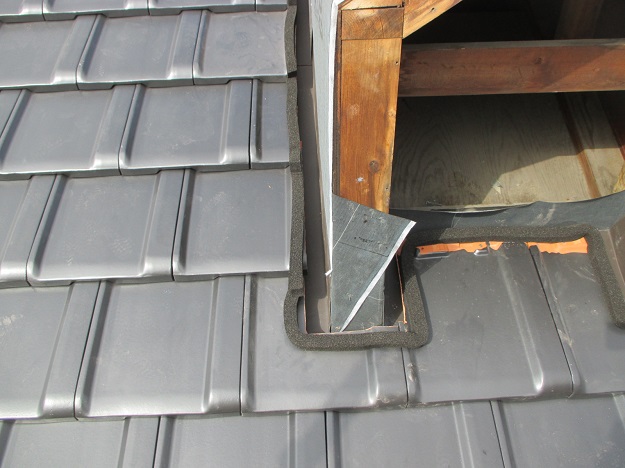

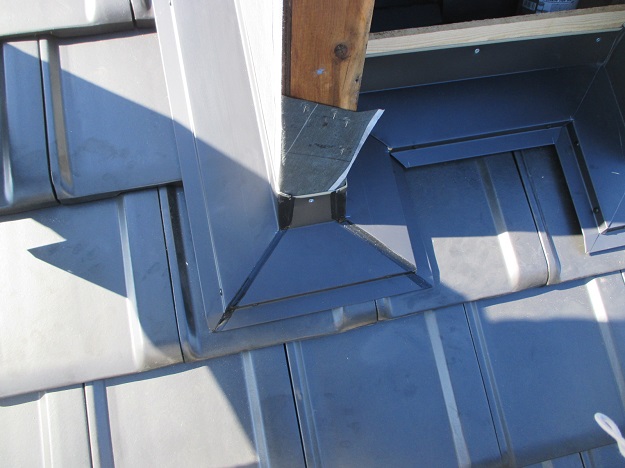

施工中①☆ドーマー周りの施工していきます ※現地にて加工↓↓
施工中②
施工中③
施工中④
施工中⑤
施工中⑥
施工中⑦
施工中⑧
【After】

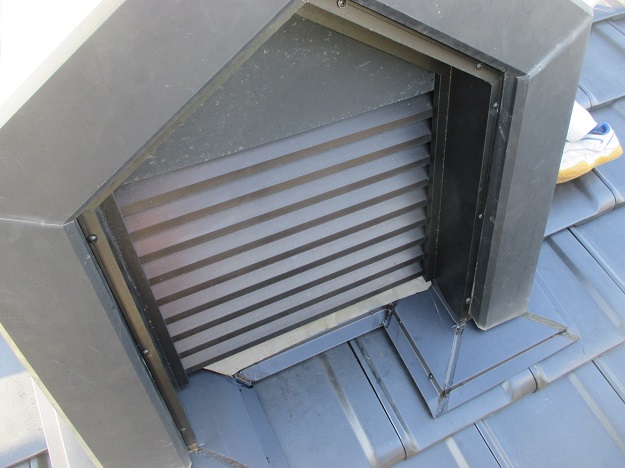

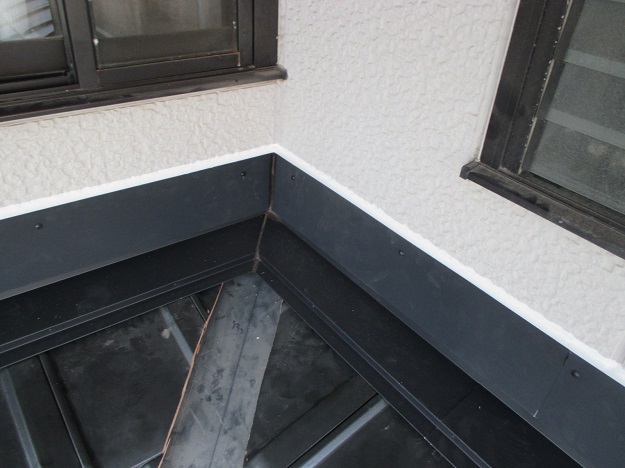

施工後①☆ドーマ周り施工完成です↓↓
施工後②
【After】

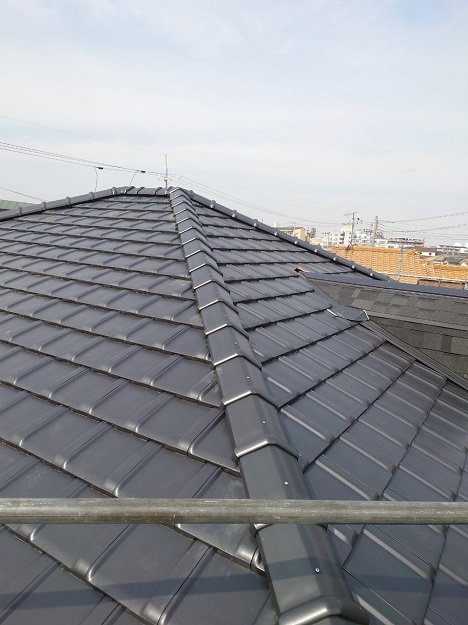

施工後①☆大屋根葺き替え施工完成です↓↓
施工後②
施工後③
施工後④
◇下屋根葺き替え工事
【Before】

施工前①☆経年劣化している既存の下屋根↓↓
施工前②
施工前③
【施工中】
施工中①☆既存瓦撤去しました↓↓
施工中②

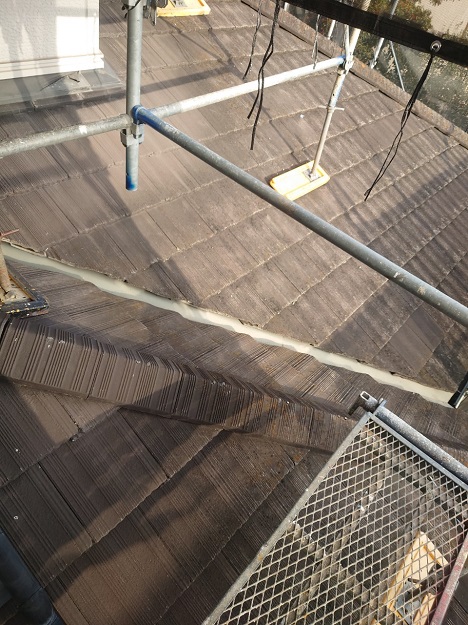

施工中③下地コンパネ補強しています↓↓
施工中④ゴムアスルーフィング(防水紙)敷設、瓦桟取付け、栄四郎瓦本体間配り中↓↓
施工中⑤栄四郎瓦本体施工中↓↓
施工中⑥

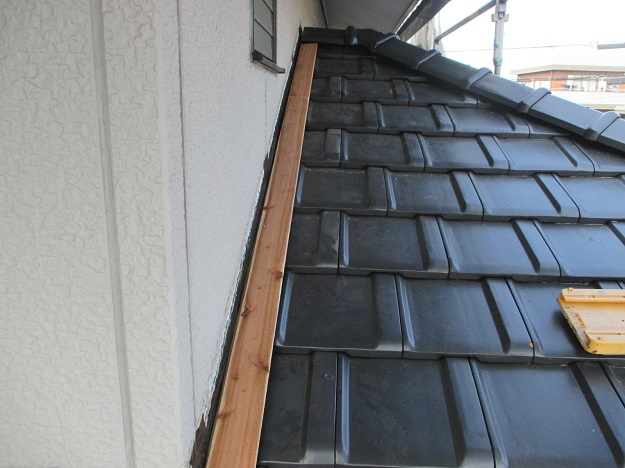

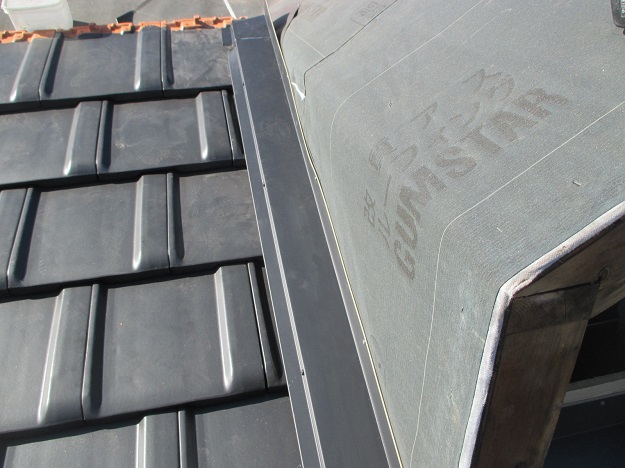

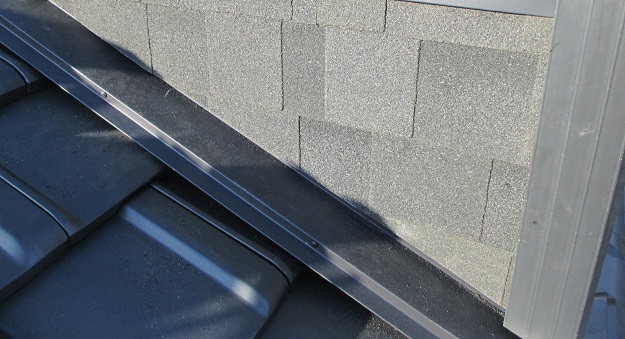

施工中⑦壁際板金施工していきます↓↓
施工中⑧
施工中⑨
【After】

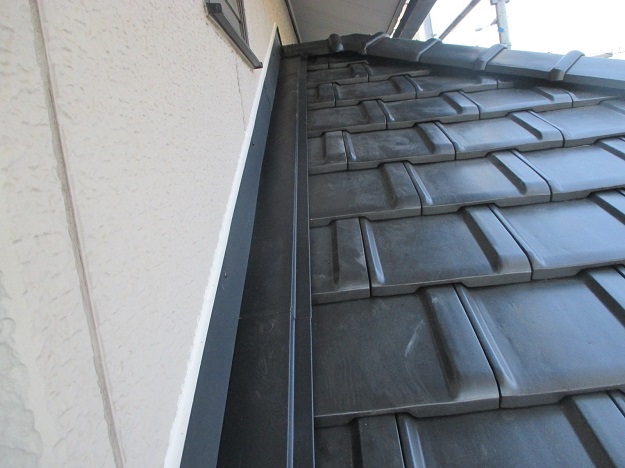

施工後①☆壁際板金、シール工事施工し下屋根葺き替え施工完成です↓↓
施工後②
施工後③
【お客様のご要望】
経年劣化が気になるので屋根の調査をお願いしたいとのご依頼を頂きました。
【大西瓦から一言】
築年数的にも、そろそろ葺き替え時期であったこともあり、お客様より葺き替えのご注文を頂きました。お客様とご相談し人気屋根材、栄四郎瓦にて施工させていただきました!(^^)!
