雨漏り箇所メンテナンス・漆喰工事(明石市)
【工事内容】
・雨漏り箇所下屋根葺き直し(5㎡)(万十・袖瓦除く)
・葺き直し箇所下地補強
・防水紙敷設
・葺き直し箇所干渉壁際熨斗瓦復旧(約6m)
・同箇所壁際雨押え板金取り付け(約6m)
・干渉這い樋バラし・復旧
・漆喰工事(ハツリ含む)
・大鬼首漆喰
・棟尻漆喰
・止め漆喰
工期:3日
◇雨漏り箇所下屋根葺き直し
【Before】

施工前①☆経年劣化にて雨漏りしている既存の下屋根箇所↓↓
施工前②
【施工中】

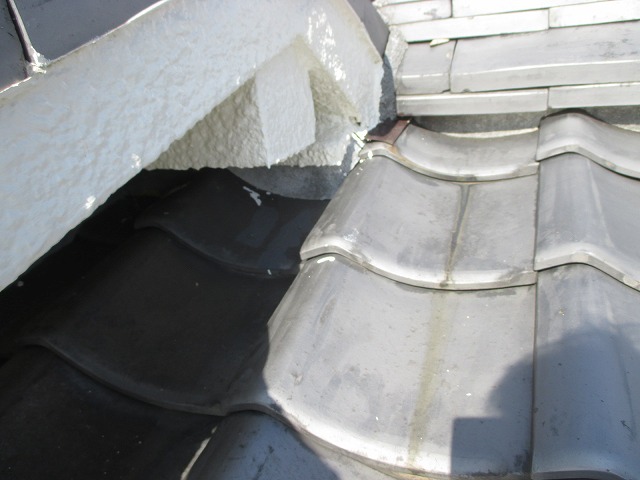

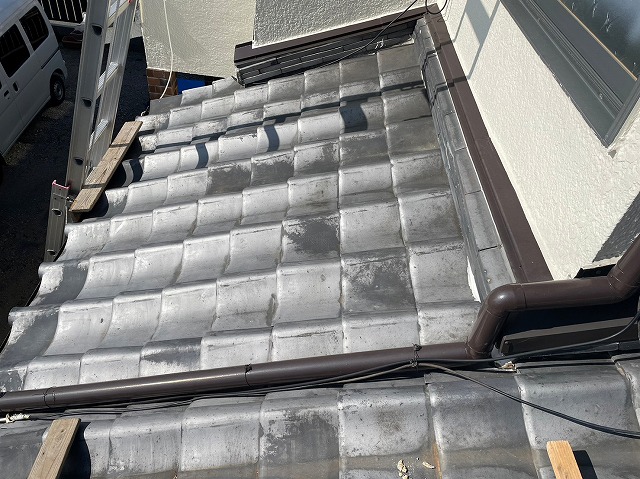

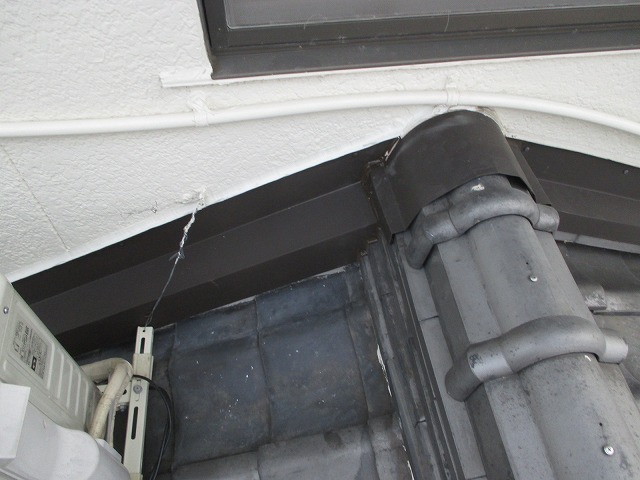

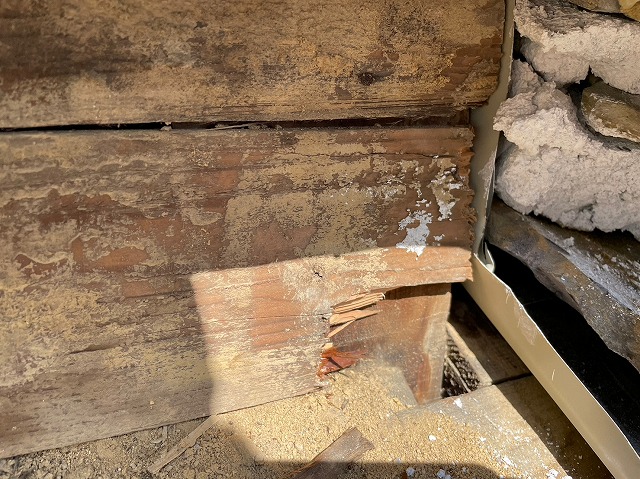

施工中①☆既存の雨漏り箇所をめくっていきます↓↓
施工中②
施工中③

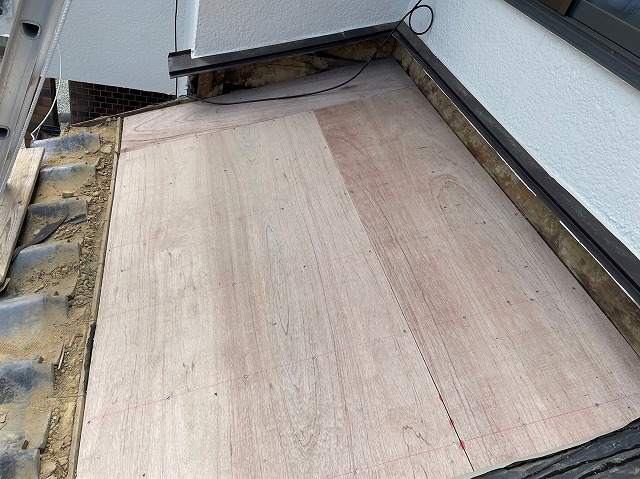

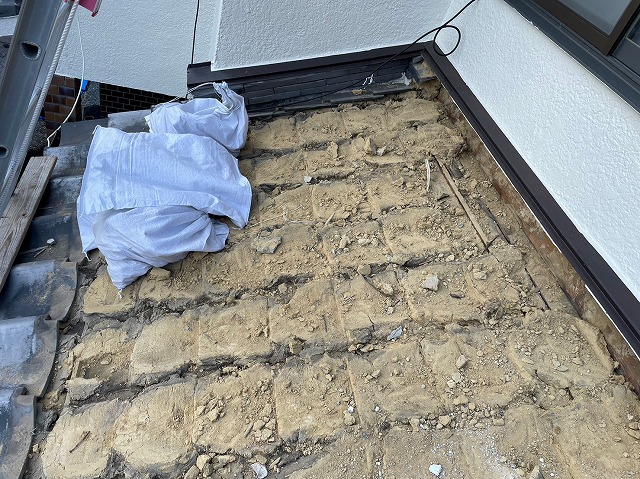

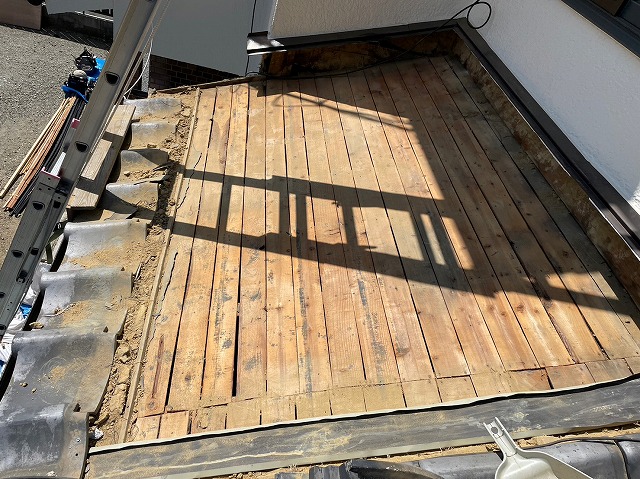

施工中④新しく下地コンパネ補強施工しました↓↓

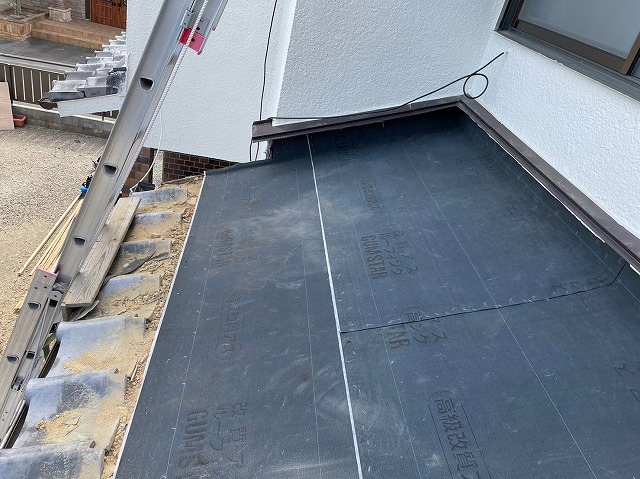

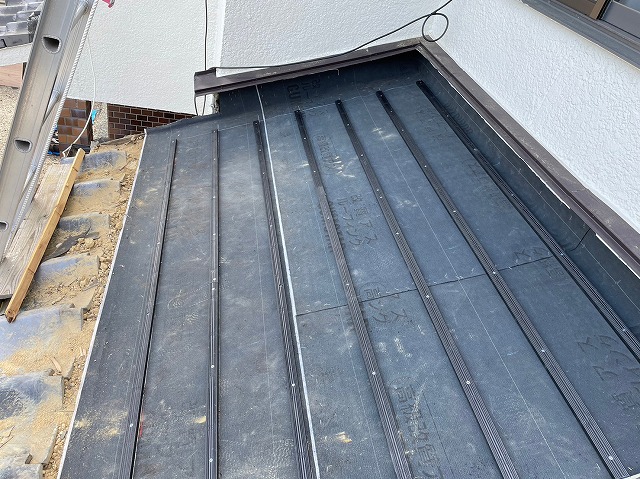

施工中⑤ゴムアスルーフィング(防水紙)敷設しました↓↓
施工中⑥和瓦を引っ掛ける為の瓦桟を施工しました↓↓※今回はプラスチック製使用

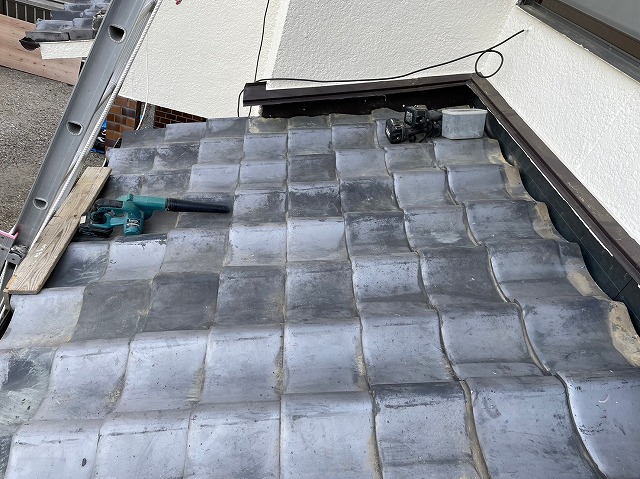

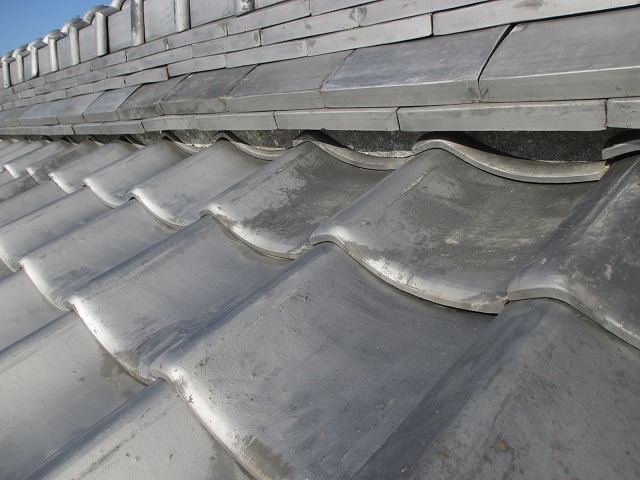

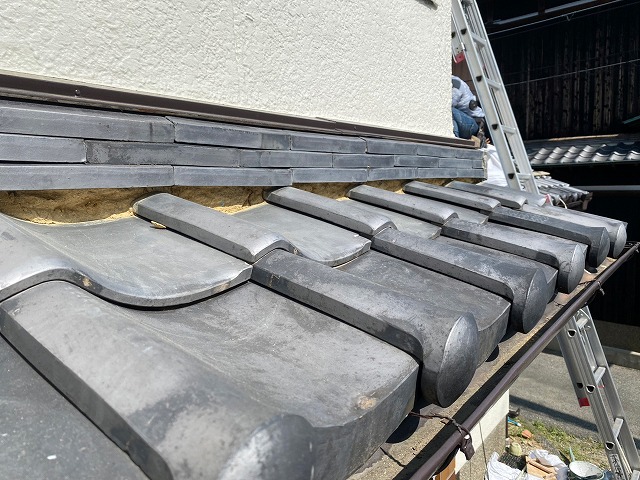

施工中⑦瓦を復旧していきます↓↓

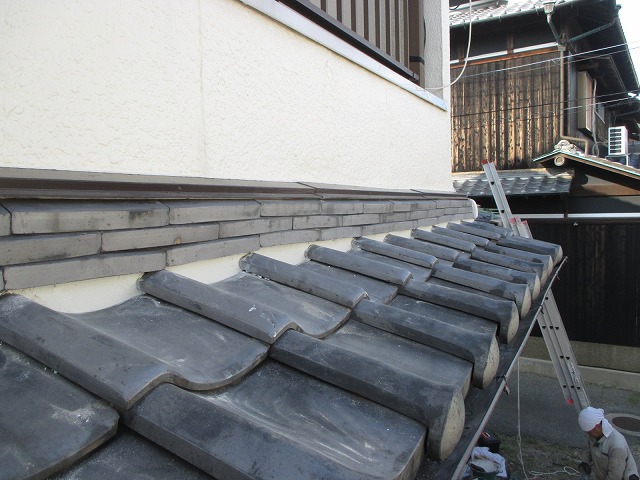

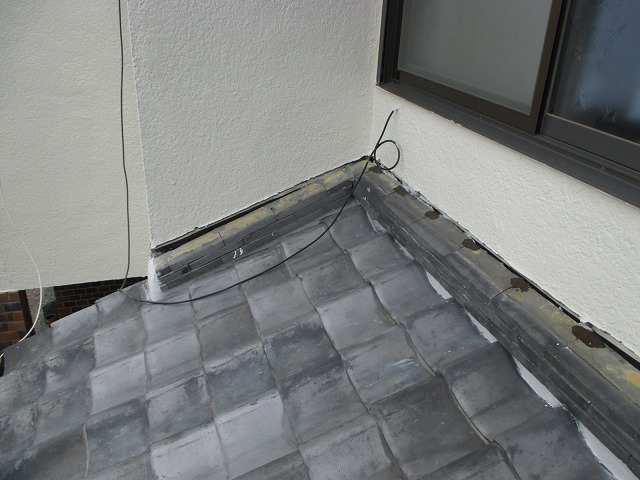

施工中⑧壁際熨斗瓦復旧していきます↓↓
施工中⑨
施工中⑩
施工中⑪
【After】

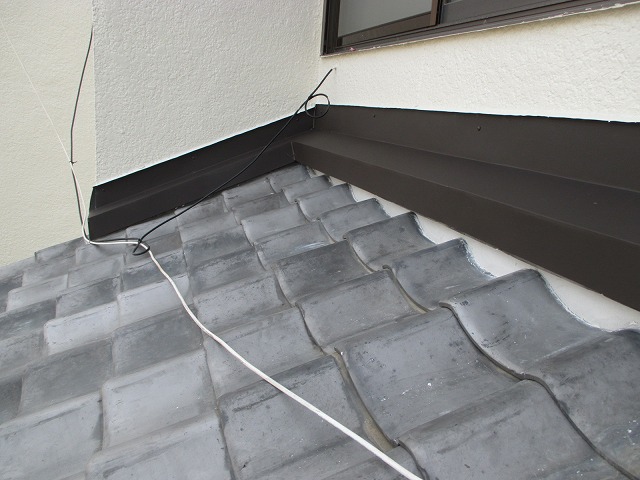

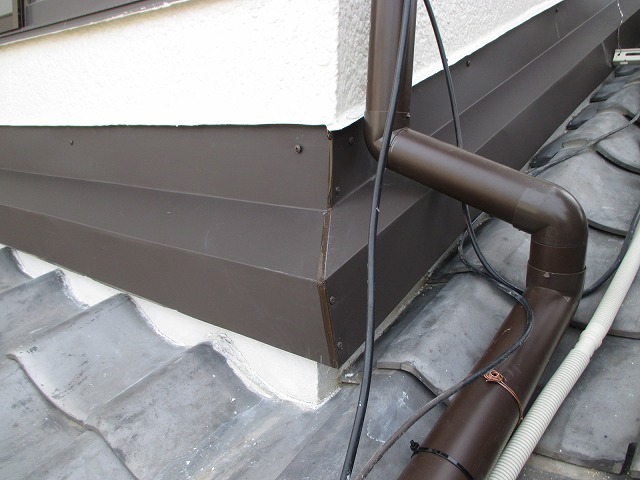

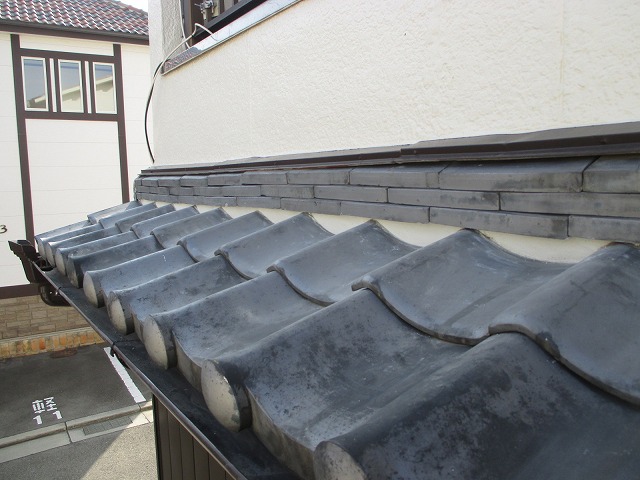

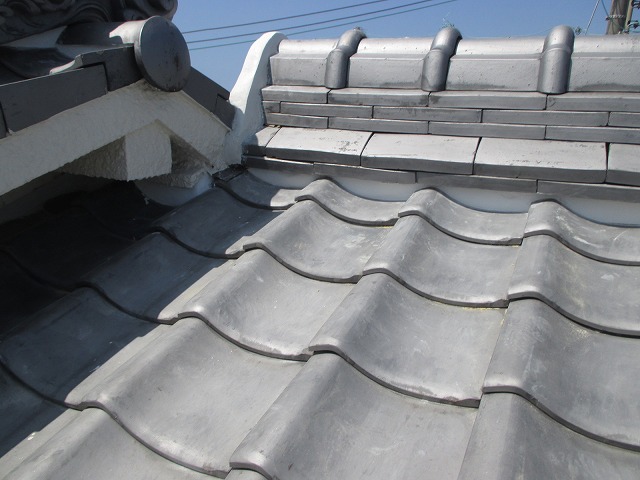

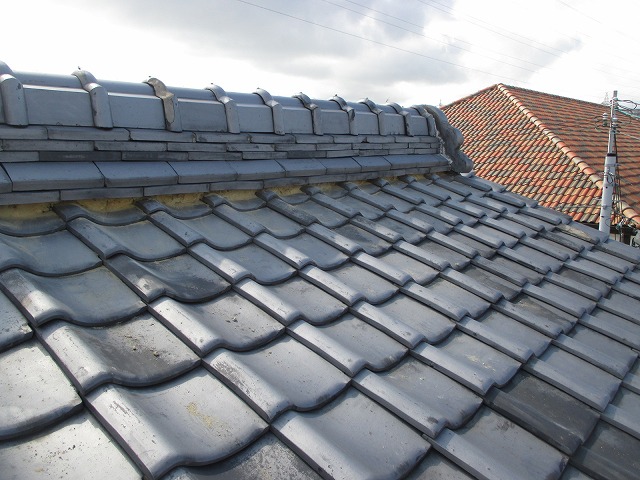

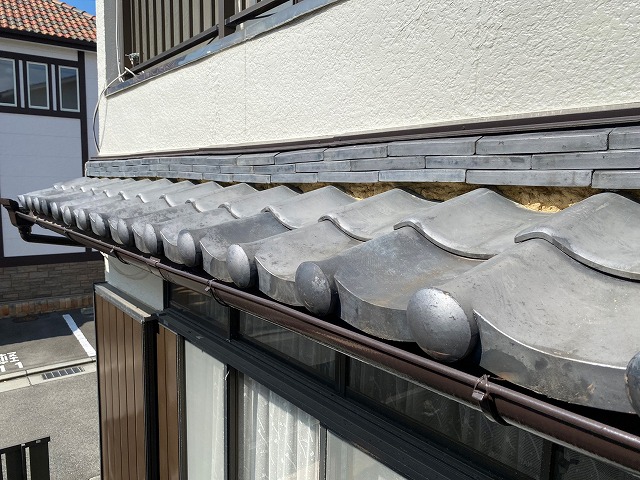

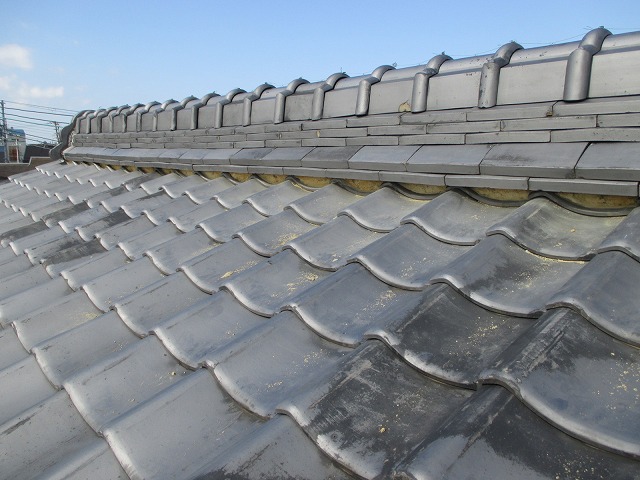

施工後①☆壁際熨斗復旧、雨押え板金取り付けし施工完成です↓↓
施工後②
施工後③
◇下屋根箇所漆喰工事
【Before】
施工前☆経年劣化している既存の下屋根漆喰箇所↓↓
【施工中】

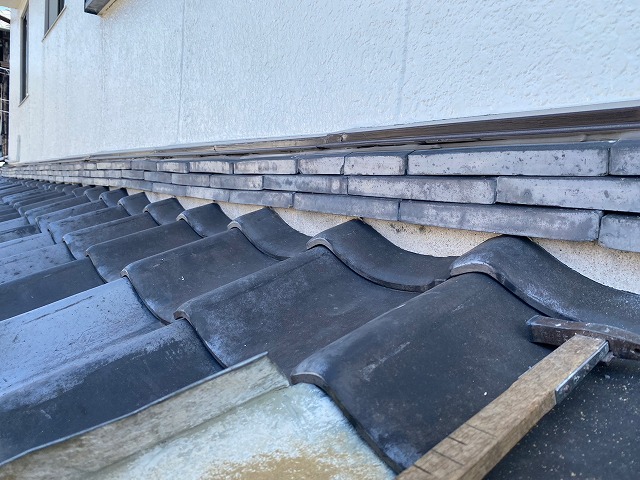

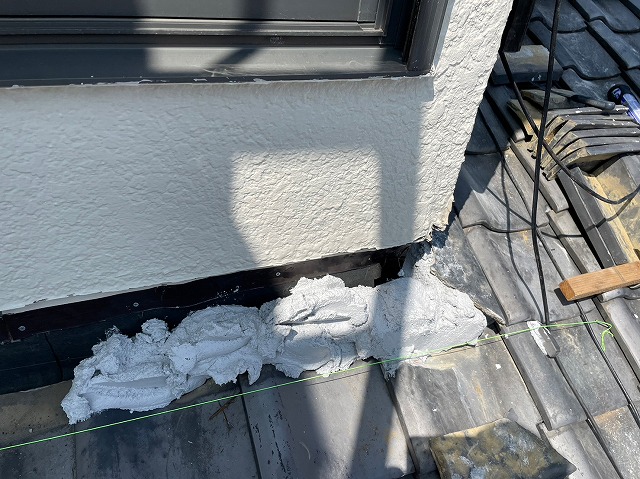

施工中①☆既存の漆喰をハツリました↓↓
施工中②
【After】

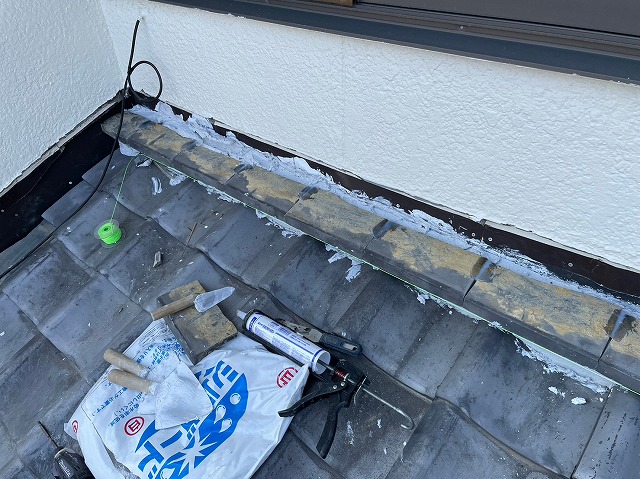

施工後①☆下屋根箇所漆喰塗り直し施工完成です↓↓
施工後②
施工後③
◇大屋根箇所漆喰工事
【Before】

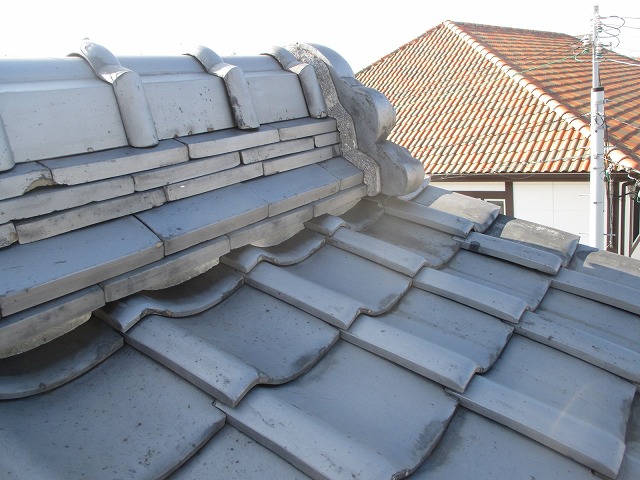

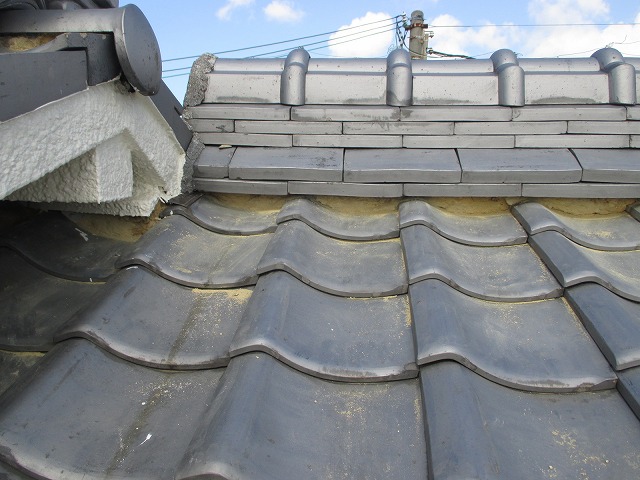

施工前①☆経年劣化している既存の大屋根漆喰箇所↓↓
施工前②
施工前③
【施工中】
施工中①☆既存の漆喰をハツリました↓↓
施工中②
施工中③
【After】

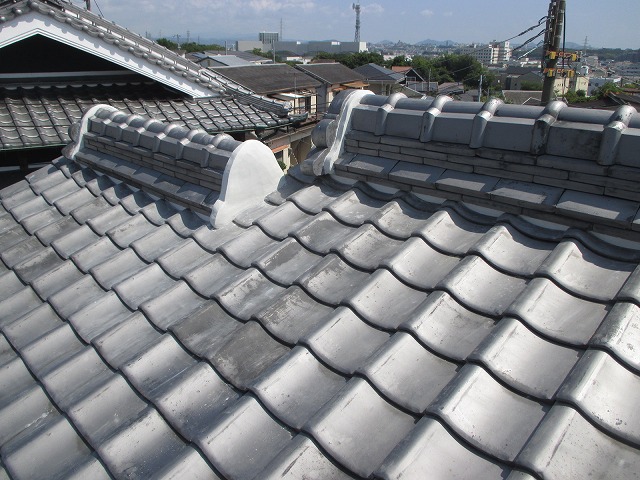

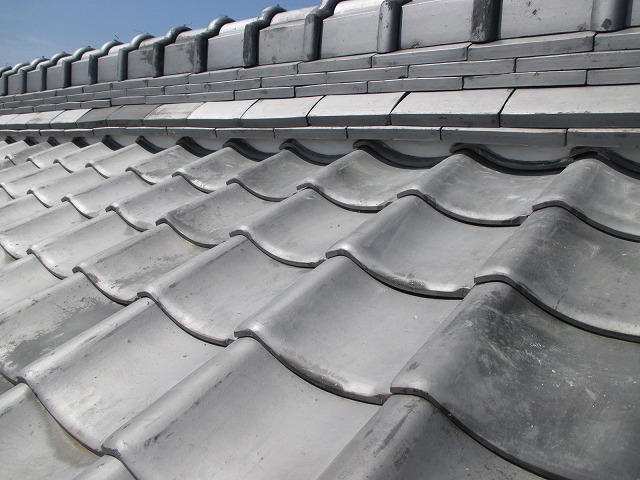

施工後①☆大屋根箇所漆喰塗り直し施工完成です↓↓
施工後②
施工後③
施工後④
【お客様のご要望】
以前雨漏りの補修工事をさせて頂いたお客様より別箇所から雨漏りしているのでみてほしいとご相談を頂きました
【大西瓦から一言】
以前施工させていただいたお客様よりご相談いただきました。当社を信頼して頂き大変嬉しく思います(^^♪
現地調査の時点で雨漏り箇所の特定が難しく放水テストをし雨漏り箇所を発見しました。下屋根箇所の壁際あたりからの雨漏りでしたので
葺き直しにて施工、漆喰の経年劣化が見受けられましたのでお客様とご相談させていただき漆喰の塗り直しをさせて頂きました。
無事雨漏りも改善されお客様にも安心して頂けました。
お家のリフォーム工事全般なら、是非☆安心実績の大西瓦にお任せください!(^^)!
(屋根工事)
